Vì sao đây là hạng mục của kiến trúc sư
Đây là câu hỏi mà bài viết này thực sự phải trả lời, và câu trả lời rất cụ thể.
Không phải vì kiến trúc sư cần hiểu về sóng hài. Mà vì ba quyết định trên bản vẽ định đoạt toàn bộ vấn đề, và cả ba đều được đưa ra trước khi ai nghĩ tới việc mua thiết bị âm thanh.

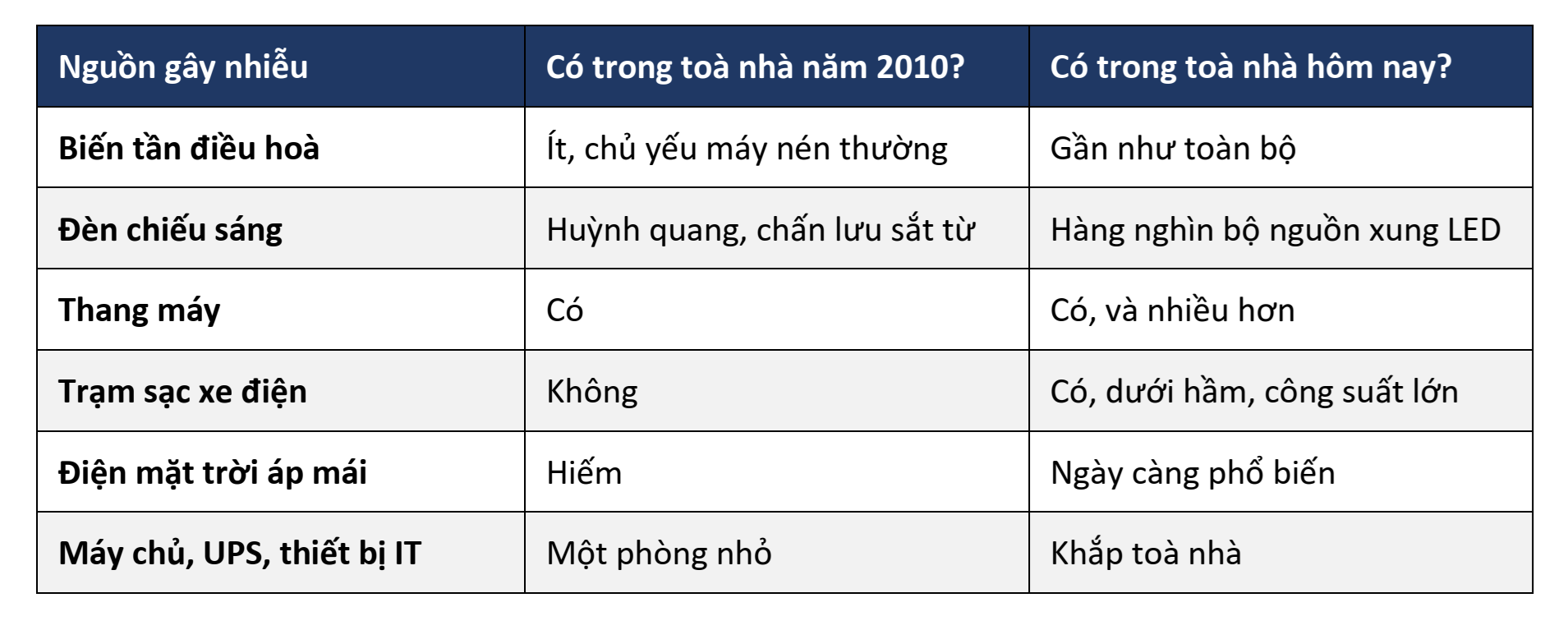

QUYẾT ĐỊNH THỨ NHẤT: HỆ THỐNG ÂM THANH LẤY ĐIỆN TỪ ĐÂU
Nếu hệ thống âm thanh được cấp điện từ cùng một tủ phân phối với hệ điều hoà, với thang máy, với hệ chiếu sáng, thì mọi nhiễu từ những thứ đó sẽ đi thẳng vào nó.
Cấp một tuyến điện riêng cho hệ thống âm thanh, đi từ càng gần nguồn càng tốt, là biện pháp hiệu quả nhất và rẻ nhất trong tất cả. Và nó chỉ rẻ khi được vẽ vào bản vẽ điện ngay từ đầu.
Sau khi toà nhà đã đi dây xong, việc kéo một tuyến riêng có nghĩa là đục tường, đục trần, và một cuộc đàm phán không vui với chủ đầu tư.
QUYẾT ĐỊNH THỨ HAI: ĐƯỜNG TÍN HIỆU ĐI CHUNG MÁNG VỚI ĐƯỜNG ĐIỆN
Đây là lỗi phổ biến nhất, và nó gần như luôn được phát hiện quá muộn.
Dây tín hiệu âm thanh mang những tín hiệu rất nhỏ. Dây điện động lực mang dòng lớn, và xung quanh nó luôn có một trường điện từ. Khi hai loại dây này chạy song song với nhau trong cùng một máng, suốt hàng chục mét, trường điện từ đó cảm ứng vào dây tín hiệu.
Kết quả là tiếng ù, và không có bộ lọc nào ở đầu nguồn xử lý được nó, vì nhiễu đã lọt vào ở giữa đường.
Cách phòng ngừa thì đơn giản tới mức buồn cười: tách máng, hoặc nếu buộc phải cắt ngang nhau thì cắt vuông góc, không chạy song song. Nhưng điều đó phải nằm trên bản vẽ phối hợp hạ tầng, và bản vẽ đó thường được vẽ khi chưa ai biết hệ thống âm thanh sẽ đi đường nào.
QUYẾT ĐỊNH THỨ BA: TIẾP ĐỊA
Khi hai thiết bị trong cùng một hệ thống được nối đất ở hai điểm khác nhau, và giữa hai điểm đó có một chênh lệch điện thế dù rất nhỏ, sẽ có một dòng điện chạy trong dây tín hiệu nối chúng.
Dòng điện đó tạo ra một tiếng ù trầm, và nó là một trong những sự cố khó chịu nhất trong ngành, vì nó không phải lỗi của bất kỳ thiết bị nào. Mọi thiết bị đều hoạt động bình thường. Chỉ là chúng đang đứng trên hai mặt đất khác nhau.
Cách phòng ngừa nằm ở thiết kế hệ tiếp địa của toà nhà, và đó là một hạng mục nằm trên bản vẽ điện, được quyết định trong giai đoạn kết cấu.
Cả ba quyết định này đều gần như miễn phí khi còn nằm trên giấy. Cả ba đều rất đắt sau khi bê tông đã đổ. Và cả ba đều không thuộc trách nhiệm của nhà thầu âm thanh, người sẽ tới sau và bị đổ lỗi.
