Hệ thống không hỏng sau sáu tháng. Nó đã hỏng từ ngày nghiệm thu

Hệ thống không hỏng sau sáu tháng. Nó đã hỏng từ ngày nghiệm thu

Ngày nghiệm thu là ngày duy nhất trong toàn bộ vòng đời mà hệ thống được đo trong điều kiện lý tưởng. Và đó chính là vấn đề.



Có một câu chuyện lặp lại đủ nhiều lần để không còn là tai nạn.

Ngày nghiệm thu, mọi thứ hoạt động. Chủ đầu tư gật đầu. Biên bản được ký. Nhà thầu rút quân. Ai cũng hài lòng, và ai cũng đã làm đúng phần việc của mình.

Sáu tháng sau, micro bắt đầu hú. Loa bên trái nhỏ hơn loa bên phải. Có một tiếng rè mà không ai biết từ đâu. Người vận hành phải khởi động lại hệ thống hai lần mỗi tuần, và họ đã coi đó là chuyện bình thường.

Chủ đầu tư gọi nhà thầu. Nhà thầu nói hệ thống đã nghiệm thu đạt, có biên bản, và giờ là lỗi vận hành. Người vận hành nói họ không đụng vào gì cả. Kiến trúc sư nhận được một cuộc điện thoại mà mình không biết trả lời thế nào.

Ai cũng đúng. Và hệ thống vẫn hỏng.

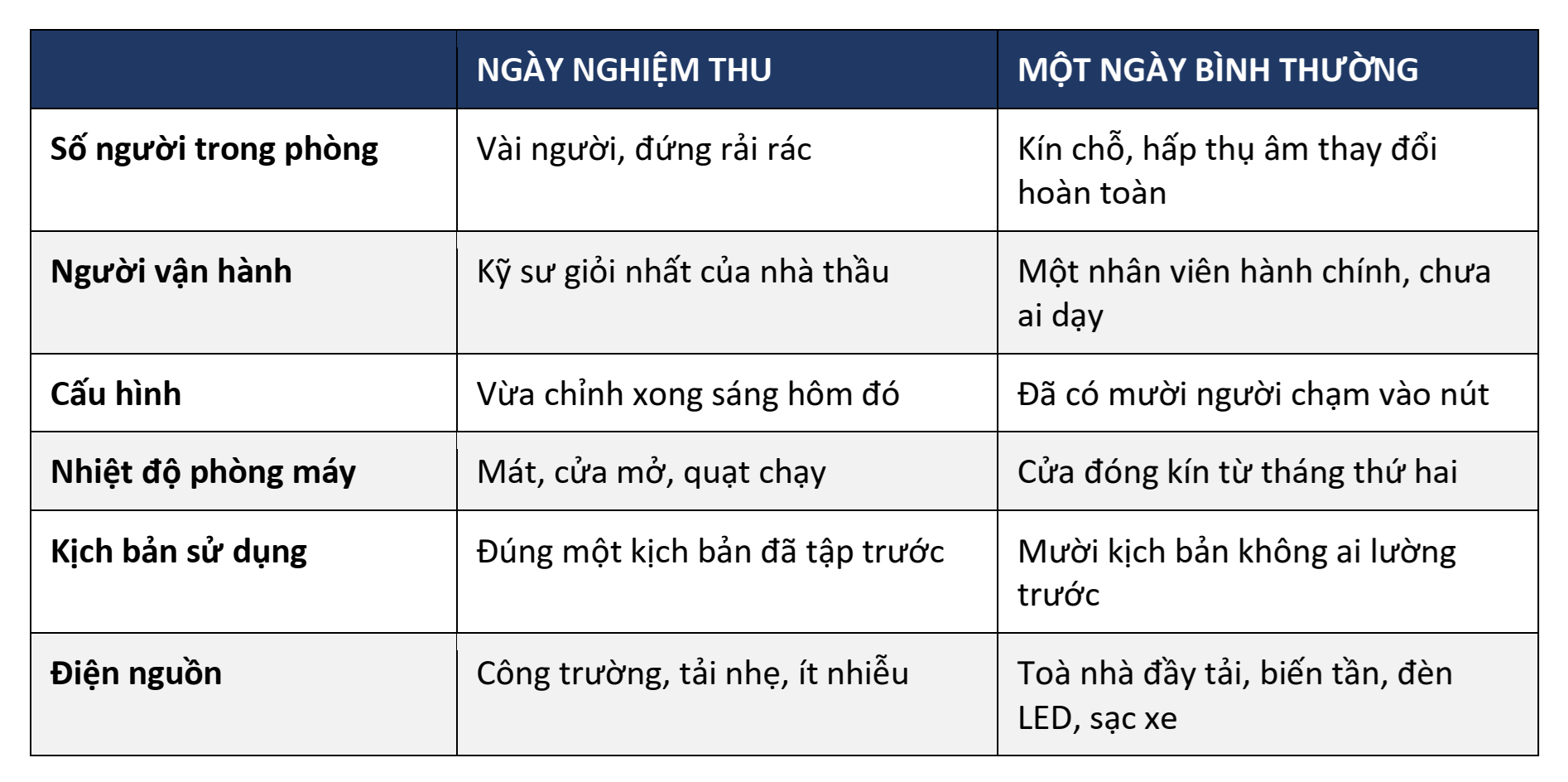

Câu hỏi sai và câu hỏi đúng

Câu hỏi mà mọi người đặt ra là: điều gì đã xảy ra trong sáu tháng đó?

Câu hỏi đúng phải là: ngày nghiệm thu, chúng ta đã thực sự đo cái gì?

Ngày nghiệm thu là ngày duy nhất trong suốt mười năm mà hệ thống được vận hành trong điều kiện lý tưởng nhất mà nó sẽ không bao giờ gặp lại.

Hãy nhìn thẳng vào ngày hôm đó.





Sáu tháng sau, hệ thống không xuống cấp. Sáu tháng sau là lần đầu tiên nó được đo trong điều kiện thật.

Ngày nghiệm thu không phải một bài kiểm tra. Nó là một buổi biểu diễn. Và buổi biểu diễn nào cũng được tập trước.





Câu hỏi sai và câu hỏi đúng

Bốn thứ thay đổi mà không ai ghi vào biên bản

MỘT: CĂN PHÒNG ĐỔI TÍNH KHI CÓ NGƯỜI

Một hội trường trống và một hội trường đầy người là hai không gian âm học khác nhau. Cơ thể người hấp thụ âm thanh, quần áo hấp thụ âm thanh. Thời gian vang của phòng khi kín chỗ có thể ngắn đi đáng kể so với khi trống.

Nghe qua thì tưởng đó là tin tốt, phòng bớt vang thì tốt chứ sao. Nhưng hệ thống đã được cân chỉnh cho căn phòng trống. Khi đặc tính phòng đổi, mọi thiết lập bù trừ tần số đều lệch theo. Âm thanh trở nên khô, thiếu sáng, và người ta phải vặn to lên. Vặn to lên thì tiến gần hơn tới ngưỡng hú.

Cân chỉnh trong phòng trống rồi bàn giao là một cách làm phổ biến, dễ hiểu, và sai. Nhưng cân chỉnh trong phòng đầy người thì cần tổ chức một buổi có người thật, và điều đó tốn công, tốn thời gian, và không ai trả tiền cho nó.

HAI: NGƯỜI VẬN HÀNH ĐÃ ĐỔI

Ngày nghiệm thu, người ngồi ở bàn điều khiển là kỹ sư giỏi nhất của nhà thầu, người đã tự tay lập trình hệ thống đó.

Một tuần sau, người ngồi ở đó là một nhân viên văn phòng, được giao thêm việc, chưa từng học qua trường lớp nào về âm thanh, và được bàn giao trong bốn mươi phút giữa hai cuộc họp.

Người đó không làm gì sai. Họ chỉ đang cố làm cho hệ thống chạy được, bằng cách duy nhất mà con người biết làm khi không hiểu thiết bị: vặn thử. Vặn to lên khi nghe nhỏ. Vặn nhỏ xuống khi nghe rè. Nhấn nút này xem có gì xảy ra không.

Sau sáu tháng, hệ thống không còn là hệ thống mà nhà thầu bàn giao. Nó đã trở thành hệ thống mà người vận hành xây dựng nên, mỗi lần một nút.

Đây là lý do vì sao một hệ thống được thiết kế tốt phải là hệ thống mà người vận hành không cần hiểu nó. Chế độ cài sẵn cho từng loại sự kiện, một nút bấm ra một kịch bản, và mọi thứ có thể vặn hỏng thì được khóa lại.

Điều này nghe có vẻ là chuyện của nhà thầu âm thanh, không phải chuyện của kiến trúc sư. Nhưng nó lại quyết định một thứ nằm trên bản vẽ: bàn điều khiển đặt ở đâu, có bao nhiêu nút lộ ra ngoài, và ai đi ngang qua nó mỗi ngày.

BA: PHÒNG MÁY NÓNG DẦN

Ngày nghiệm thu, cửa phòng máy mở. Có người ra vào liên tục. Không khí lưu thông.

Đến tháng thứ hai, cửa đóng lại và không mở nữa. Nếu phòng máy được thiết kế mà không tính tới tản nhiệt, nhiệt độ bên trong sẽ tăng dần và ổn định ở một mức cao hơn thiết kế.

Thiết bị điện tử không hỏng ngay vì nóng. Nó già đi nhanh hơn. Tụ điện suy giảm. Quạt tản nhiệt chạy nhiều hơn, hút bụi nhiều hơn, rồi tắc. Và khi thiết bị bắt đầu tự bảo vệ bằng cách hạ công suất, âm thanh nhỏ đi mà không ai hiểu vì sao.

Đây là hạng mục mà kiến trúc sư kiểm soát trực tiếp. Diện tích phòng máy, thông gió cho phòng máy, và vị trí của nó so với hệ điều hòa của tòa nhà, tất cả nằm trên bản vẽ, và tất cả được quyết định trước khi ai đó biết sẽ mua thiết bị gì.

BỐN: ĐIỆN NGUỒN CỦA TÒA NHÀ ĐÃ KHÁC

Ngày nghiệm thu, tòa nhà chưa vận hành đầy đủ. Tải điện nhẹ. Ít thiết bị gây nhiễu.

Sáu tháng sau, tòa nhà đã sống. Biến tần của hệ điều hòa chạy suốt ngày. Hàng nghìn bóng LED với bộ nguồn xung. Thang máy khởi động và dừng. Trạm sạc xe điện dưới hầm.

Tất cả những thứ đó đổ nhiễu vào lưới điện. Và hệ thống âm thanh, vốn khuếch đại những tín hiệu rất nhỏ, là thiết bị nhạy cảm nhất trong tòa nhà với chất lượng điện.

Tiếng rè xuất hiện sau sáu tháng thường không phải do thiết bị hỏng. Nó là do môi trường điện đã đổi, và không ai đo lại.

Vậy ai chịu trách nhiệm ở giai đoạn đó

Đây là câu hỏi mà không hợp đồng nào ở Việt Nam trả lời rõ ràng, và đó chính là lý do nó cứ lặp lại.

Trên giấy tờ, sau khi biên bản nghiệm thu được ký, trách nhiệm chuyển sang chủ đầu tư. Nhà thầu còn nghĩa vụ bảo hành, nhưng bảo hành chỉ áp dụng cho thiết bị hỏng, không áp dụng cho hệ thống lệch.

Và đó là khoảng trống. Vì phần lớn những gì xảy ra sau sáu tháng không phải thiết bị hỏng. Nó là hệ thống lệch.

Một chiếc loa vẫn kêu thì không được coi là hỏng. Nhưng một hệ thống mà loa vẫn kêu và không ai nghe rõ thì đã hỏng hoàn toàn. Bảo hành thiết bị không bảo vệ được điều đó.

Cách duy nhất lấp khoảng trống này không nằm ở việc bắt nhà thầu cam kết nhiều hơn. Nó nằm ở việc thừa nhận rằng nghiệm thu không phải một điểm kết thúc, mà là điểm bắt đầu của một quá trình.

Trong các tiêu chuẩn quốc tế về hệ thống sinh mạng, điều này đã được viết thành quy định. Bản sửa đổi 2023 của BS 5839-8 quy định cụ thể các đợt kiểm tra định kỳ sáu tháng và mười hai tháng mà đơn vị cung cấp dịch vụ phải thực hiện, kèm hồ sơ bảo trì phải lưu.

Với hệ thống âm thanh thông thường, không có tiêu chuẩn nào bắt buộc. Nên nó không được làm. Nên nó hỏng.

Ba điều nên có trong hợp đồng, và chúng gần như không tốn thêm tiền

Điều thứ nhất: một buổi cân chỉnh lại sau khi công trình đi vào vận hành thật, không phải ngày nghiệm thu. Sau ba tháng, khi phòng đã có người dùng thật, khi tòa nhà đã có tải điện thật. Đây là buổi làm việc quan trọng nhất trong toàn bộ vòng đời hệ thống, và nó thường không tồn tại trong hợp đồng.

Điều thứ hai: một bản ghi trạng thái tại thời điểm bàn giao. Không phải biên bản nghiệm thu, mà là toàn bộ thông số cấu hình, được lưu lại và có thể khôi phục. Khi hệ thống lệch sau một năm, có một trạng thái đúng để quay về. Không có bản ghi này, mọi việc sửa chữa đều là đoán.

Điều thứ ba: đào tạo người vận hành thành một hạng mục có nghiệm thu riêng, không phải một buổi bàn giao bốn mươi phút. Và người được đào tạo phải là người thực sự sẽ vận hành, không phải người quản lý ký thay.

Ba điều này cộng lại tốn ít hơn nhiều so với chi phí sửa chữa một hệ thống đã lệch trong hai năm. Nhưng chúng phải được đưa vào từ giai đoạn hồ sơ mời thầu, vì sau khi ký hợp đồng thì mọi thứ không có trong đó đều là phát sinh.

Chỗ mà kinh nghiệm bắt đầu có giá

Mọi thứ ở trên là chẩn đoán. Chẩn đoán thì chia sẻ được, và nên chia sẻ.

Nhưng có một khoảng cách giữa việc biết rằng hệ thống sẽ lệch, và việc biết trước nó sẽ lệch theo hướng nào.

Một hệ thống lắp trong hội trường tỉnh sẽ lệch khác một hệ thống lắp trong ngân hàng, vì tần suất sử dụng khác, loại sự kiện khác, và người vận hành có trình độ khác. Một phòng họp có cửa kính lớn sẽ có vấn đề khác vào mùa nắng so với mùa mưa. Một tòa nhà có trạm sạc xe điện dưới hầm sẽ có một loại nhiễu điện mà tòa nhà xây năm 2015 chưa từng gặp.

Dự đoán được những thứ đó, và thiết kế sẵn biên an toàn cho chúng ngay từ đầu, là việc không có trong bất kỳ sách giáo khoa nào. Nó chỉ đến từ việc đã quay lại hàng trăm công trình sau ba năm, sau năm năm, và đã nhìn thấy chúng lệch theo cách nào.

Một hệ thống được thiết kế bởi người chỉ có mặt tới ngày nghiệm thu sẽ luôn khác một hệ thống được thiết kế bởi người biết mình sẽ phải quay lại vào năm thứ bảy.

Đó là toàn bộ khác biệt, và nó không nằm trong catalogue thiết bị.

Một câu nên hỏi nhà thầu trước khi chấm thầu

Có một câu hỏi ngắn, và câu trả lời sẽ phân loại nhà thầu nhanh hơn bất kỳ hồ sơ năng lực nào:

Trong ba năm tới, hệ thống này sẽ lệch theo hướng nào, và anh dự định xử lý ra sao?

Một nhà thầu bán thiết bị sẽ nói hệ thống của họ không lệch. Một nhà thầu đã từng quay lại sẽ nói cho bạn biết chính xác cái gì sẽ lệch trước, và vì sao.

Người thứ hai là người bạn muốn.

Nếu bạn muốn biết hệ thống trong công trình đang thiết kế sẽ đối mặt với những gì sau năm thứ ba, và những hạng mục nào trên bản vẽ hiện tại đang tạo ra rủi ro đó, hãy trao đổi với chúng tôi trước khi hồ sơ mời thầu được chốt. Đó là thời điểm duy nhất mà việc phòng ngừa còn rẻ hơn việc sửa chữa.
