500 Micro. 57 Ngày. Không Một Giây Gián Đoạn.

500 Micro. 57 Ngày. Không Một Giây Gián Đoạn.

Hành trình kiến tạo hệ thống hội nghị đỉnh cao cho một sự kiện chính trị trọng đại trong bối cảnh COVID, đứt gãy chuỗi cung ứng toàn cầu và áp lực thời gian không thể đàm phán.

Bối cảnh: Khi không có chỗ cho sai số

Một hội trường 800 chỗ ngồi: 500 ghế tầng trệt, 300 ghế tầng lửng. Không gian kiến trúc đã hoàn thiện từ nhiều năm trước, với thời gian phản âm tự nhiên vượt 2,5 giây, gần gấp đôi ngưỡng tiêu chuẩn quốc tế cho không gian hội họp tương đương.

Yêu cầu đặt ra từ chủ đầu tư không phải là "lắp một hệ thống âm thanh". Yêu cầu là: mọi lãnh đạo, chủ toạ, đại biểu khi phát biểu phải được nghe rõ ràng, chi tiết, trung thực ở bất kỳ góc nào trong khán phòng mà không cần cúi đầu xuống micro. Không hú. Không nhiễu. Không gián đoạn. Không một giây màn hình tối.

Thời hạn hoàn thành: 60 ngày. Lý do: ngay sau đó là một sự kiện hội nghị chính trị trọng đại, không thể dời, không thể chậm, không thể có ngoại lệ.

"Chúng tôi không được phép thất bại. Không phải vì hợp đồng. Mà vì sự kiện đó quan trọng hơn bất kỳ điều gì khác."

Năm thách thức không thể né tránh

1. Thời gian sản xuất gấp 3 lần thực tế

500 bộ micro hội thảo Auditel Systems (Made in England) theo tiêu chuẩn nhà máy, cần 150 ngày để sản xuất trong điều kiện bình thường. Nhưng đây không phải điều kiện bình thường: đại dịch COVID đang làm tê liệt các nhà máy tại UK, Mỹ và châu Âu. Đứt gãy chuỗi cung ứng linh kiện đẩy thời gian sản xuất lên 180 ngày. Bá Hùng có 60 ngày.



2. Không có chuyến bay thẳng từ London về Việt Nam

Toàn bộ các chuyến bay từ UK về Việt Nam bị đình chỉ hoàn toàn trong giai đoạn giãn cách. Team forwarding của Bá Hùng phải lập tức thiết kế lại toàn bộ chuỗi vận chuyển: hàng từ London chuyển sang châu Âu, ghép chuyến về Việt Nam qua các trung gian. Rủi ro thực sự: chỉ cần một kiện hàng quan trọng bị rớt lại ở bất kỳ điểm trung chuyển nào, toàn bộ hệ thống không thể vận hành.



3. Âm học không gian: 2,5 giây vang, tường không thể đập

Hội trường được xây dựng và hoàn thiện kiến trúc từ trước. Không thể xử lý âm học bằng vật liệu hút âm tường/trần. Thời gian phản âm RT60 > 2,5 giây, trong khi tiêu chuẩn quốc tế cho không gian này yêu cầu 1,0 đến 1,25 giây. Nhiệm vụ: đưa RT60 về chuẩn chỉ bằng thiết kế hệ thống loa, không chạm vào kết cấu công trình.



4. Đường dây 75m, thách thức của âm sắc tinh tế

Micro bục phát biểu phải truyền tín hiệu về mixer trung tâm qua đường dây dài hơn 75 mét. Với cáp thông thường, đây là khoảng cách đủ để làm mất đi những chi tiết âm sắc tinh tế nhất dù dùng cáp chất lượng cao nhất thế giới. Giải pháp chuyển sang digital mixer với I/O Stage Box đặt gần sân khấu lại đặt ra thách thức mới: latency và méo âm của toàn bộ chuỗi tín hiệu số.



5. Chống nhiễu RF kể cả từ thiết bị an ninh nhà nước

Không gian hội nghị chính trị đặt ra một yêu cầu đặc biệt: hệ thống micro phải miễn nhiễm tuyệt đối với mọi loại sóng RF từ điện thoại di động, bộ đàm, WiFi, đài phát thanh, trạm viễn thông, cho đến các máy phá sóng của lực lượng an ninh vũ trang được triển khai tại hiện trường. Không một hệ thống nào được phép "lắng nghe" hay bị ảnh hưởng bởi những tần số đó.

Giải pháp: Kiến trúc hệ thống không nhượng bộ

Micro hội thảo Auditel Systems: khả năng hút âm đáng kinh ngạc (160 cm), chống hú xuất sắc

Auditel Systems (Made in England) được lựa chọn không chỉ vì thông số kỹ thuật hay độ bền bỉ, mà vì một lý do rất thực tế: khả năng hút âm đáng kinh ngạc. Trong khi phần lớn hệ thống phổ thông trên thị trường chỉ đạt 20–30 cm, cao cấp hơn cũng dừng lại ở 40–60 cm, Auditel Systems đã là một đẳng cấp khác ngay từ xuất xưởng.

Nhưng Bá Hùng không dừng lại ở đó.

Bằng 23 Tuyệt kỹ Chống Hú Đa Tầng: tích lũy qua hơn 22 năm triển khai thực tế tại hàng trăm công trình, chúng tôi đã đẩy con số đó lên 160 cm. Ở khoảng cách mà đại đa số đối thủ đã chạm ngưỡng hú rít, hệ thống của Bá Hùng vẫn truyền tải âm thanh giàu âm sắc, đủ âm lượng, hoàn toàn trong trẻo. Điều đó có nghĩa: lãnh đạo và đại biểu ngồi thẳng, phát biểu tự nhiên không cúi, không nghiêng, không cần bất kỳ kỹ năng đứng micro nào.

Đây không phải con số để khoe. Đây là biên độ an toàn tuyệt đối cho mọi cuộc họp dù đại biểu ngồi gần hay xa, dù phòng đông hay vắng.

Hệ thống được thiết kế với redundancy vòng tròn, hỗ trợ mở rộng lên tới hàng nghìn micro: nếu một đoạn cáp bị đứt trong khi hội nghị đang diễn ra, toàn bộ hệ thống tự động duy trì hoạt động liên tục không mất một micro nào, không mất một giây nào.



Dây cáp MOGAMI (Made in Japan) bảo toàn từng chi tiết âm sắc từ nguồn đến đích

Một hệ thống âm thanh xuất sắc chỉ có giá trị nếu tín hiệu được truyền đi nguyên vẹn. Đó là lý do Bá Hùng chọn dây cáp MOGAMI thương hiệu hàng đầu thế giới về cáp tín hiệu chuyên nghiệp, được tin dùng tại các phòng thu, nhà hát và trung tâm hội nghị đẳng cấp quốc tế.

MOGAMI không chỉ là dây dẫn. Đó là một cam kết: tín hiệu âm thanh đi vào đầu này sẽ ra đầu kia với đầy đủ dải tần, đầy đủ âm sắc, suy hao tối thiểu và miễn nhiễm với mọi can nhiễu đường truyền. Trong một không gian hội nghị phức tạp với hàng trăm thiết bị điện tử hoạt động đồng thời, đây là sự khác biệt giữa âm thanh "có vẻ ổn" và âm thanh thực sự trung thực.



CADAC Digital Mixer + I/O Stage Box, latency 0.4ms, đồng bộ pha hoàn hảo

Để giải quyết bài toán đường dây 75 mét, Bá Hùng triển khai CADAC (Made in England) thương hiệu TOP Tier 1 nổi tiếng với mạch Pre-Mic mang lại độ trung thực cực cao, kết hợp I/O Stage Box đặt ngay gần sân khấu. Tín hiệu micro được số hóa từ nguồn, truyền qua cáp digital chất lượng cao, xử lý tập trung tại CADAC Digital Mixer.

Kết quả: latency chỉ 0.4ms, trong khi đại đa số hệ thống trên thị trường dao động từ 0.75ms đến 1.2ms.

Nhưng con số ấn tượng hơn nằm ở chỗ khác: CADAC tích hợp Automatic Latency Management, một tính năng mà hầu hết các hãng mixer kỹ thuật số trên thế giới đã bỏ qua. Công nghệ này tự động đồng bộ pha giữa tất cả các nguồn vào và đường ra, không đòi hỏi người vận hành phải có kiến thức kỹ thuật chuyên sâu. Kết quả cảm nhận được rất rõ ràng: âm thanh rõ nét hơn, dày dặn hơn, và đồng nhất hơn ở mọi vị trí trong khán phòng.



Loa Audio Performance (Made in Switzerland) + Amply Linea Research (Made in England) + Amply Cloud Electronics (Made in England) — STI > 0.88

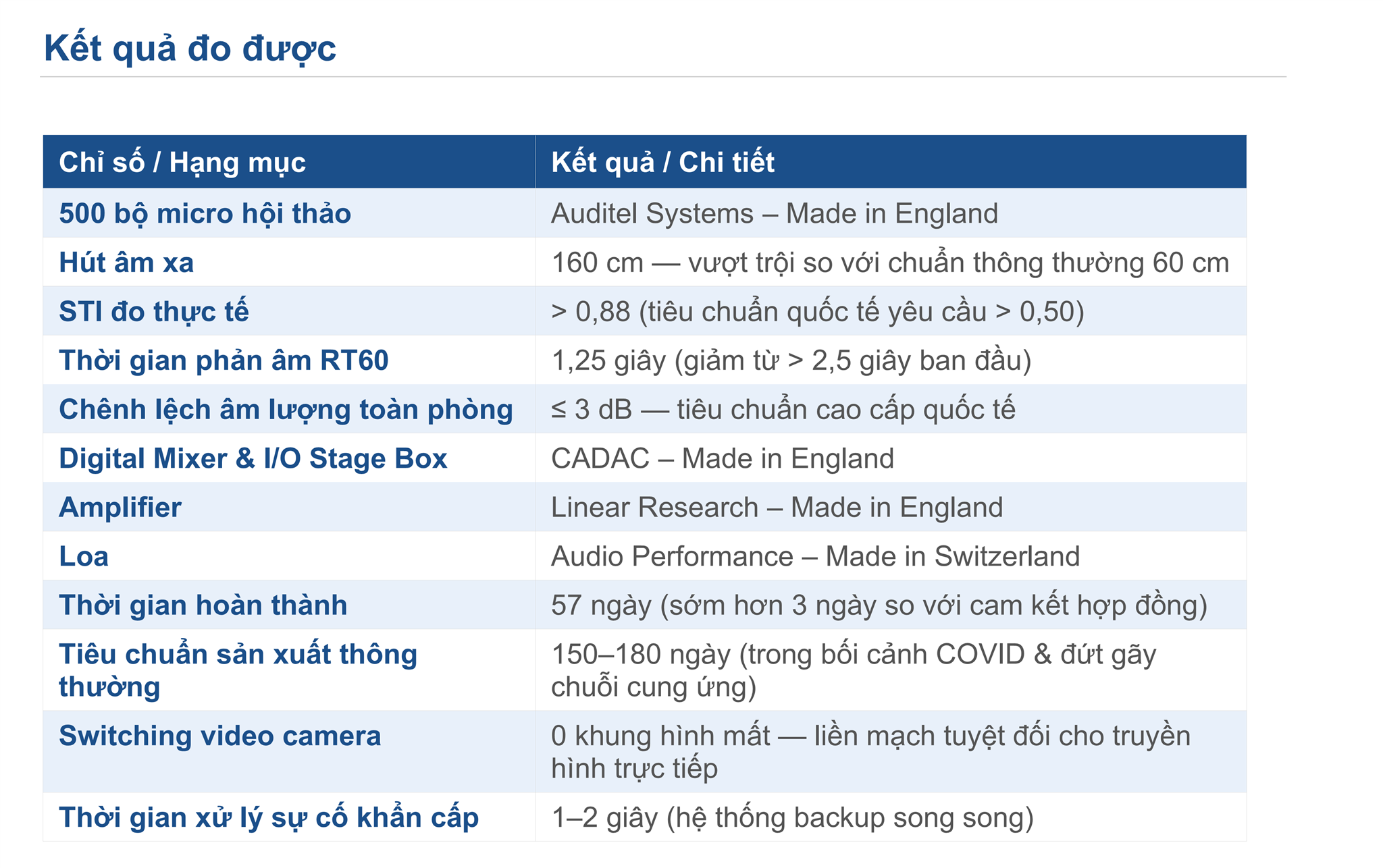

Toàn bộ amply Linea Research & Cloud Electronics được đặt tập trung tại phòng kỹ thuật tầng lửng đặt ra thách thức về chiều dài dây dẫn đến loa. Bá Hùng áp dụng giải pháp truyền dẫn đặc biệt kết hợp loa Audio Performance (Made in Switzerland), mỗi cụm loa được căn chỉnh riêng về âm sắc, phase và mức áp âm. Kết quả đo thực tế:

+ Chênh lệch âm lượng toàn khán phòng ≤ 2 dB, tiêu chuẩn cao cấp quốc tế

+ STI > 0.88: vượt xa ngưỡng "nghe rõ" quốc tế 0.50

+ RT60 xuống còn 1.25 giây, đạt chuẩn hội nghị

+ Âm thanh đến tai người nghe đồng nhất về thời gian, âm sắc và độ chi tiết ở mọi vị trí ghế



Camera Tracking tự động, không mất một khung hình

Bốn camera tracking độ nét cao được bố trí theo từng khu vực, tự động chuyển đến đại biểu ngay khi micro được kích hoạt kèm hiển thị danh tính trực tiếp trên hình ảnh video. Điểm then chốt: khi chuyển mạch giữa các camera, màn hình không tối dù chỉ một tích tắc. Đây là tiêu chuẩn broadcast chuyên nghiệp cho truyền hình trực tiếp và cầu truyền hình không phải tính năng, mà là yêu cầu không thể thỏa hiệp với sự kiện chính trị cấp quốc gia.



Bảo vệ nguồn điện, loại bỏ mọi "rác" trước khi chúng gây hại

Hệ thống tích hợp công nghệ Advanced Series ModeNon-Sacrificial Multi-Stage Surge Suppression để triệt tiêu sét lan truyền, đột biến điện áp, nhiễu EMI/RFI từ thang máy, màn hình LED, đèn chiếu sáng và các thiết bị điện cơ trong tòa nhà trước khi chúng chạm vào bất kỳ thiết bị Pro AV nào. Kết quả: toàn bộ hệ thống hoạt động trong môi trường điện hoàn toàn sạch, từ đầu đến cuối sự kiện.

57 ngày: Một cuộc đua không thể thua

Khi hợp đồng được ký, đồng hồ bắt đầu đếm ngược với một khoảng cách không thể bù đắp bằng thông thường: thời gian nhà máy cần là 150–180 ngày, thời gian thực tế chỉ có 60 ngày.

Bá Hùng không xem đây là vấn đề logistics. Đây là bài toán tư duy hệ thống: phân tích từng khâu, định lượng thời gian từng bước, lập bản đồ rủi ro và kịch bản ứng phó trước khi bắt đầu bất kỳ hành động nào.

Những quyết định then chốt được thực hiện ngay từ ngày đầu:

  • Team kỹ thuật cấu hình sẵn toàn bộ preset phần mềm cho hệ thống trước khi hàng về đến công trình để khi kết nối xong là vận hành được ngay, không mất thời gian "warm-up" theo thông lệ
  • Team forwarding thiết kế lại chuỗi vận chuyển London → châu Âu → Việt Nam, theo dõi từng kiện hàng tại từng điểm trung chuyển, xử lý tức thời khi có kiện bị chậm
  • Mọi đường dây được đánh dấu, kiểm tra và xác nhận trước khi bước sang giai đoạn kết nối không một lần "mò dây" tại công trình
  • Thời gian dự phòng được tính toán trong từng khâu để xử lý phát sinh mới vì không có công trình nào giống công trình nào

Ngày thứ 57, hệ thống hoàn tất lắp đặt, sớm hơn 3 ngày so với cam kết. Nhưng Bá Hùng không dừng ở đó.

Những ngày còn lại được dành để diễn tập toàn bộ các kịch bản sự cố giả định: điều gì xảy ra nếu một amply gặp vấn đề? Nếu một đường dây camera mất tín hiệu? Nếu nguồn điện đột biến đúng lúc Chủ tịch đoàn đang phát biểu? Thời gian phản ứng cho từng tình huống được tối ưu xuống mức 1–2 giây nhờ hệ thống backup chạy song song liên tục.

"Hoàn thành sớm 3 ngày không phải để nghỉ ngơi. Đó là 3 ngày để chắc chắn rằng mọi thứ sẽ không có gì xảy ra."

Điều này có nghĩa gì với chủ đầu tư tiếp theo?

Bài học từ dự án này không nằm ở con số 57 ngày hay chỉ số STI 0,88. Bài học nằm ở chỗ: những kết quả vượt trội này được tạo ra trong điều kiện tồi tệ nhất có thể - COVID, đứt gãy chuỗi cung ứng, không có chuyến bay thẳng, không gian âm học cực kỳ khó, áp lực thời gian tuyệt đối.

Điều này có nghĩa gì với chủ đầu tư tiếp theo?

Điều đó có nghĩa: trong điều kiện bình thường, với đủ thời gian chuẩn bị và không gian âm học thuận lợi hơn, những gì Bá Hùng làm được sẽ còn tốt hơn.

Hành Trình Của Sự Tận Tâm

Và điều có lẽ đáng suy nghĩ nhất: khả năng hút âm đáng kinh ngạc 160 cm với chống hú xuất sắc, kết quả mà nhiều chủ đầu tư phải đặt ngân sách rất lớn để có được (và vẫn chưa chắc đạt), Bá Hùng thực hiện ở một mức chi phí cạnh tranh hơn đáng kể. Bởi vì thiết bị chất lượng cao là cần thiết, nhưng chưa đủ. Thứ tạo ra sự khác biệt là 22 năm tích lũy phương pháp, tuyệt kỹ vận hành và năng lực tích hợp hệ thống.

Hành Trình Của Sự Tận Tâm

Bạn đang lên kế hoạch cho một hội trường, phòng họp quan trọng hay không gian hội nghị đặc biệt?


Hãy để Bá Hùng lắng nghe yêu cầu của bạn, dù phức tạp đến đâu.

 +84.908 410 817  |  +84.919 33 9977

info@bahung.com

Bá Hùng Technology — Giải pháp AV và điều khiển thông minh cho công trình kiến trúc
Liên hệ để đặt lịch trao đổi kỹ thuật miễn phí theo dự án



CHÀO ĐÓN HỢP TÁC



► Tư vấn giải pháp:

  • Tường Nguyễn - James Dynamic (Mr)
  • MB / Zalo / Whatsapp / Viber / Telegram: +84908410817



► Hỗ trợ dự án, Nhà thầu, Đối tác đại lý:

  • Thùy Hương - Helen Vũ (Ms)
  • MB / Zalo / Whatsapp / Telegram: +84919339977



► Phát triển đối tác, Kinh doanh & Hợp tác:

  • Jack Nguyễn (Mr)
  • MB / Zalo / Whatsapp / Telegram: +84832339977
